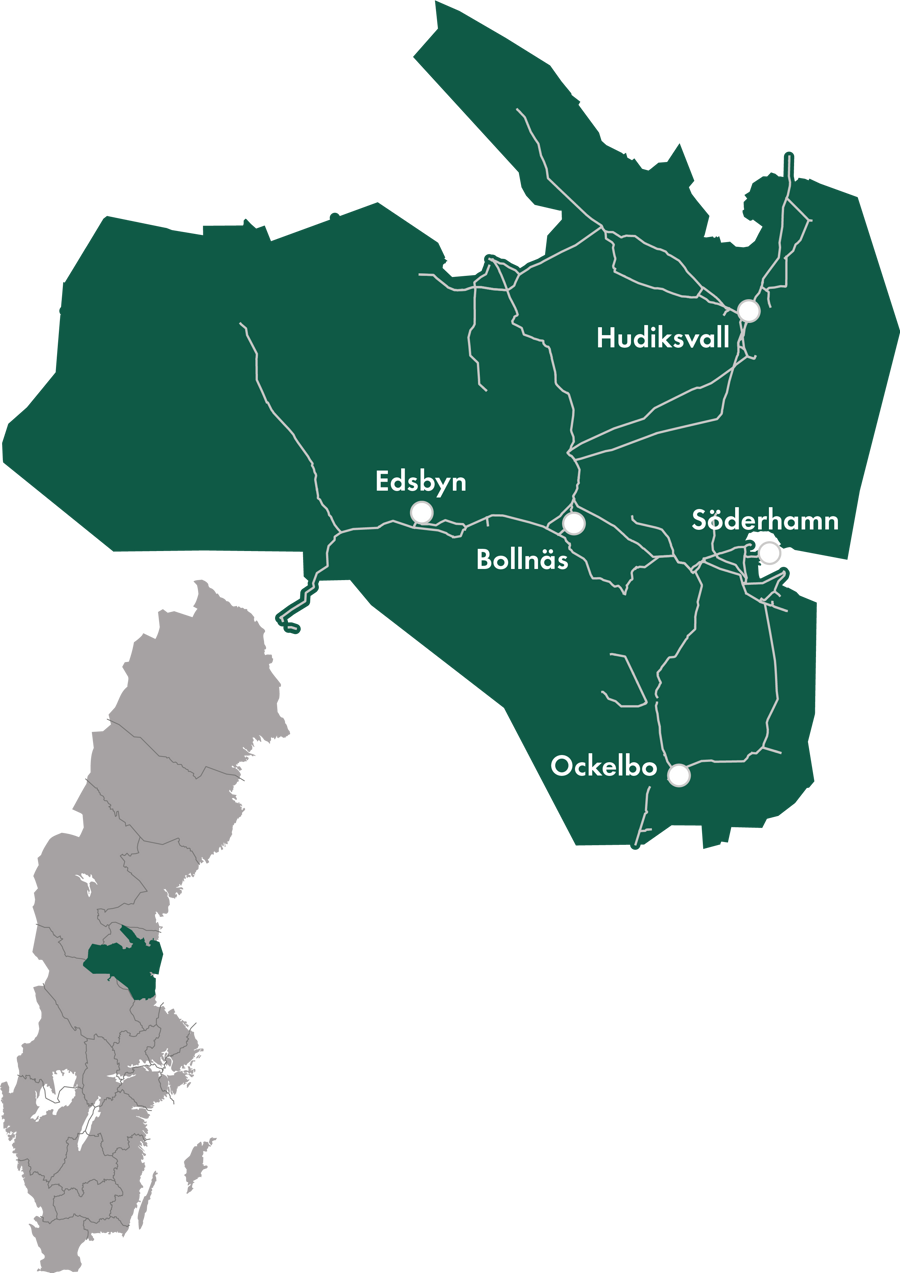

Nuläge
Regionnätsområde Gävleborg har i dagsläget ett varierat kapacitetsläge, där möjligheterna att ansluta nya uttag påverkas av lokal nätstruktur , redundans och hur nätet påverkas vid störningar. Området omfattar både kustnära delar och inlandsmiljöer, vilket gör att alternativa matningsvägar och belastningsförhållanden skiljer sig åt mellan olika delar av regionen.
I stora delar av regionnätsområdet finns möjlighet att ansluta mindre uttag kopplade till allmän samhällsutveckling, när det lokala nätet har tillräcklig kapacitet. För större anslutningar varierar förutsättningarna och behöver därför bedömas individuellt.
Eftersom Ellevio är regionnätskund hos Svenska kraftnät, påverkas kapaciteten i området även av de förutsättningar och begränsningar som gäller i stamnätet. Nya ledningar och stationer som planeras i östra Hälsingland kan på sikt förbättra kapaciteten, men innan dessa förstärkningar tas i drift kan anslutningsmöjligheterna vara mer begränsade i vissa delar.
I östra delen, där omfattande nätförändringar är planerade, kan kapacitetsbedömningen på kort sikt påverkas av driftomläggningar, ledningsarbeten och begränsad redundans. I andra delar av regionen påverkas anslutningsmöjligheterna främst av lokal belastning och säsongsvariationer, särskilt vid höga samtidiga laster eller störningar.
Sammantaget innebär detta att större anslutningar i Gävleborg behöver prövas utifrån:
- kapaciteten i regionnätet
- förutsättningarna i Svenska kraftnäts stamnät
Översikt: Kapacitet och prognoser
Behovet av överföringskapacitet i Bohuslän, inklusive Orust och Tjörn, bedöms öka under perioden 2026–2034. Regionen präglas av en kombination av växande uttagsbehov – särskilt kopplat till bostadsutveckling, service och mindre industri, butikscentrum men också datacenter. Förfrågningar och ansökningar består främst av inmatning från energilager och sol.
Prognosen för området baseras på nu kända förutsättningar, men är starkt kopplad till kommande anslutningsärenden och tiden det tar att genomföra planerade förstärkningar i region‑ och stamnät. Därför behöver prognosen följas upp kontinuerligt, och varje anslutning prövas individuellt med hänsyn till kapacitet och planerade åtgärder.
| Period | Projekt |
|---|---|
| 2030 | Svenska kraftnät bygger en ny 400 kV-ledning mellan Grönviken och Fallviken som en del av programmet NordSyd. Ledningen förstärker stamnätet söderifrån och förbättrar möjligheterna till ökade uttag i östra Gävleborg. Läs mer om Västeråsbenet och Grönviken–Fallviken hos Svenska kraftnät. |
| 2033 | Svenska kraftnät planerar inom NordSyd nya stamnätsförbindelser mellan Vattjom–Njutånger och Njutånger–Mehedeby för att öka överföringsförmågan norr–söder och ge bättre förutsättningarna för framtida anslutningar. Läs mer om Vattjom–Njutånger och Njutånger–Mehedeby hos Svenska kraftnät. |
| 2033–2034 | Inlandspaketet innebär att Svenska kraftnät ersätter äldre 220 kV ledningar med nya 400 kV-ledningar mellan Kilforsen och Fallviken. När dessa tas i drift 2033–2034 stärks stamnätet norrifrån, vilket skapar ytterligare möjlighet att hantera större uttag via Fallviken. Läs mer om Inlandspaketet hos Svenska kraftnät. |
| 2026–2031 | Ellevio förstärker samtidigt regionnätet i Östra Hälsingland – bland annat nya 130 kV ledningar och stationsutbyggnader - för att anpassa nätet till de kommande stamnätsförbindelserna och säkerställa tillräcklig uttagskapacitet. Läs mer om vår storsatsning på elnätet i östra Hälsingland |
| 2026–2030 | Orust/Tjörn: Stations- och ledningsprojekt för att öka kapacitet och redundans i bland annat Morik, Skärhamn, Myggenäs, Museröd och Ängås. |
| 2031–2033 | Orust/Tjörn: Nya 130Kv-ledningar från fastlandet till Tjörn som medför ökad kapacitet och redundans. |
| Period | Projekt |
|---|---|
| 2025–2028 | Svenska kraftnät etablerar en ny stamnätsstation i Njutånger som blir en viktig anslutningspunkt för ökad elproduktion i området. |
| 2030 | Den nya 400 kV-ledningen mellan Grönviken och Fallviken stärker stamnätet söderifrån och förbättrar möjligheten att ta emot mer elproduktion i takt med att Fallviken byggs ut som stamnätsnod. Läs mer om Västeråsbenet och Grönviken–Fallviken hos Svenska kraftnät. |
| 2033 | När 400 kV-ledningarna Vattjom–Njutånger och Njutånger–Mehedeby (NordSyd) tas i drift 2033–2035 ökar förmågan att föra vidare produktion från Hälsingland vidare söderut i stamnätet. Läs mer om Vattjom–Njutånger och Njutånger–Mehedeby hos Svenska kraftnät. |
| 2033–2034 | För att Fallviken ska kunna hantera full inmatningskapacitet, behöver stationen vara ansluten till de nya 400 kV‑ledningarna Kilforsen–Fallviken inom Inlandspaketet. Dessa tas i drift 2033–2034 och knyter ihop Fallviken med stamnätet. Läs mer om Inlandspaketet hos Svenska kraftnät. Svenska kraftnät utreder även två möjliga framtida stamnätsstationer Mehedeby (Tierp) och Källmyran (Söderhamn). De utreds främst som framtida anslutningspunkter för havbaserad vindkraft. |
| 2026–2031 | Ellevio förstärker samtidigt regionnätet i Östra Hälsingland – bland annat nya 130 kV‑ledningar och stationsutbyggnader – för att kunna ta emot ökade produktionsvolymer när de nya stamnätsprojekten tas i drift. Läs mer om vår storsatsning på elnätet i östra Hälsingland |
- Vissa ledningar i regionnätet behöver förstärkas för att möjliggöra kapacitet för enskilda anslutningar.
- Varje anslutning utreds individuellt utifrån förutsättningar och behov. Vill du veta om det finns kapacitet för att ansluta din anläggning, innan du gör en formell ansökan? Då kan du skicka in en kostnadsfri förfrågan som du hittar här: Indikation om anslutningsmöjlighet
- Beroende på anläggningens storlek och placering kan en ansökan till Svenska kraftnät krävas - både för inmatning och uttag.
Aktuellt anslutningsläge
Tabellen visar en sammanställning av de anslutningsärenden som just nu hanteras i regionnätsområde Gävleborg. Här ingår både indikationer och formella ansökningar, uppdelade efter var i handläggningen de befinner sig.
Syftet är att ge en aktuell bild över det samlade anslutningsbehovet och vilken effekt som efterfrågas – både för inmatning och uttag. Informationen visar:
- hur många ärenden som är aktiva
- hur de är fördelade mellan olika steg i processen
- den sammanlagda efterfrågade effekten i området
Uppgifterna är en ögonblicksbild. Senast uppdaterad: 2026-04-01
Läs mer om vår anslutningsprocess: Ansluta större anläggningar till Ellevios regionnät
Samlad bedömning
De stora förstärkningarna i Svenska kraftnäts nät innebär att ett antal stamstationer byggs eller förstärks – Njutånger, Grönviken och Fallviken – vilket medför att förutsättningarna förbättras påtagligt i takt med att projekten färdigställs. NordSyd‑programmet ger på sikt stärker kapaciteten för både elproduktion och elanvändning i Gävleborg.
Parallellt med NordSyd förändrar Ellevio strukturen på regionnätet i Gävleborg för att erhålla en robust nätstruktur och utökad kapacitet i Ellevios regionnät.
Sammantaget innebär detta att kapacitetssituationen förbättras successivt och att möjligheterna till nya anslutningar blir starkare över tid, samtidigt som varje enskilt ärende fortsatt behöver prövas mot gällande kapacitetsläge och tidplaner.
Information från Ellevio AB,
sidan uppdaterad 2 april 2026
