Ellevio ansluter den utbyggda Sicklaanläggningen

Nu ansluter Ellevio Stockholm Vatten och Avfalls (SVOA) utbyggda Sicklaanläggning till elnätet. Anläggningen är en del av Henriksdals reningsverk och och en pusselbit i arbetet med att framtidssäkra kommunens avloppsrening.

Startdatum

Maj 2025

Beräknas klart

Våren 2026

Vad gör vi?

I maj 2025 startade arbetet med att lägga ner elkabel. I ett senare skede ansluts själva stationen.

Projektets faser

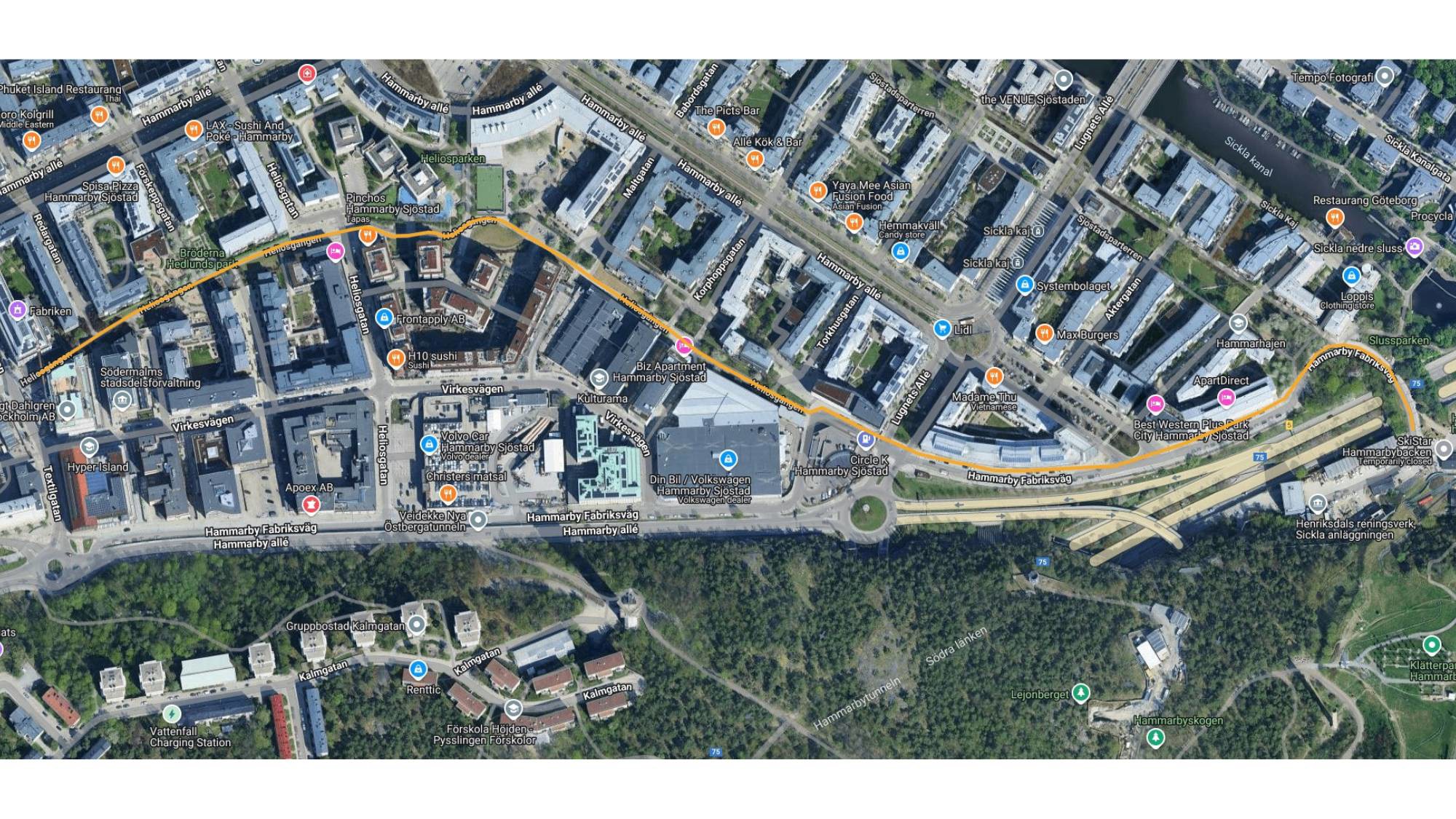

I första steget schaktas 1,5 km längs med Heliosgången för att sedan följa Hammarby Fabriksväg fram till Sickla anläggning vid foten av Hammarbybacken

Hur påverkas du?

Arbetet medför en del störningar i form av:

  • Heliosgången schaktas upp och cykel- och gångtrafik påverkas
  • Buller från arbetsmaskiner
  • Tung trafik i området
