Elnätskapacitet i Produktionskluster Norr

Produktionskluster Norr består av stationerna Olingan, Torpberget, Laforsen och Tovåsen och utgör ett regionnätsområde där elproduktion är den dominerande funktionen. Dessa områden präglas av storskalig produktion, huvudsakligen från vindkraft och vattenkraft, med begränsad lokal elanvändning. Nätstrukturen, belastningsmönstren och kapacitetsbehoven skiljer sig därför från mer tätbefolkade delar av regionnätet. Här sammanfattar vi nuläget och de faktorer som påverkar kapaciteten i dessa produktionsområden.

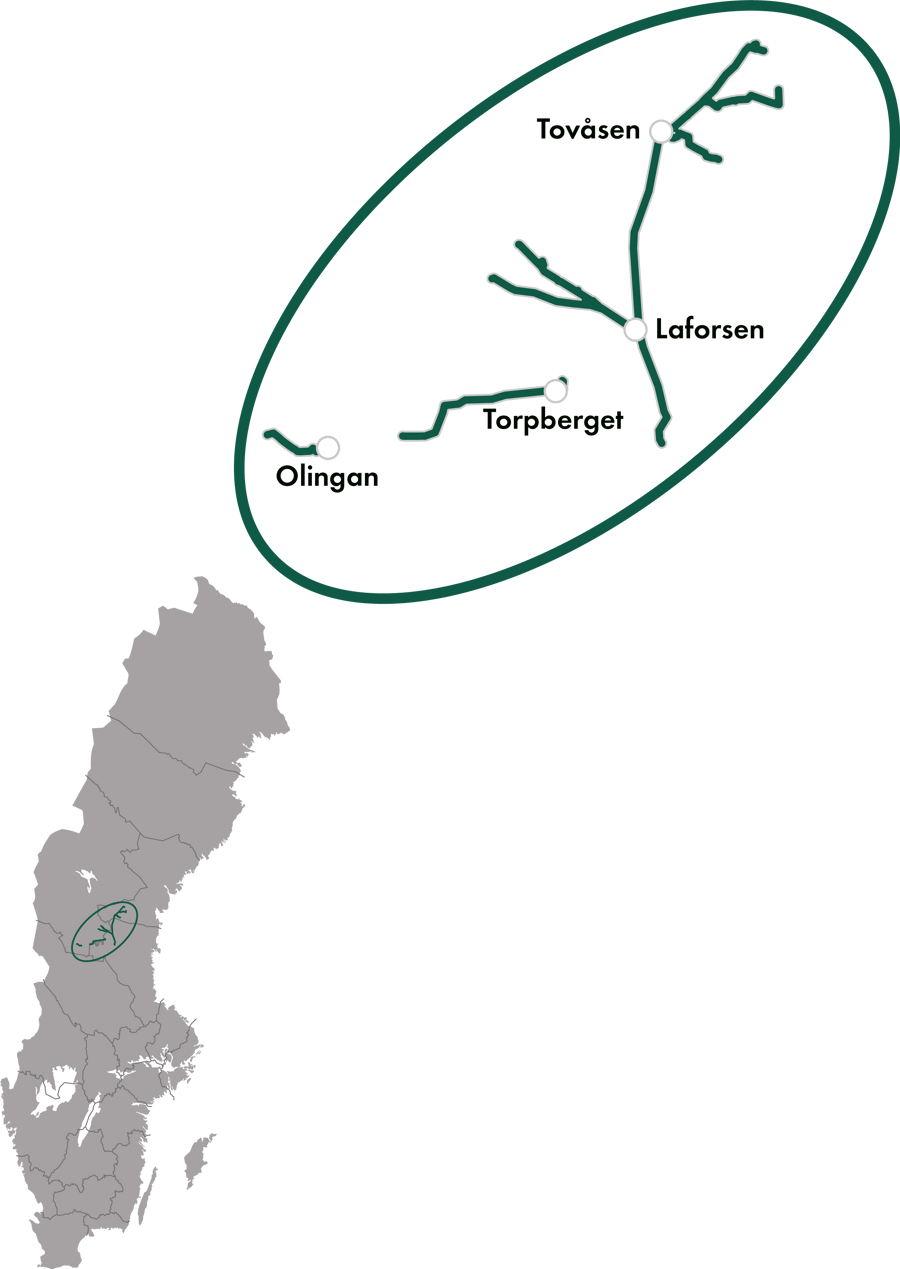

En illustrerad karta som visar området Produktionskluster norr.

Nuläge

Produktionskluster Norr består av regionnät där el i huvudsak tas emot från elproduktion och där lokal elanvändning är begränsad.

Kapacitetsläget varierar mellan områdena och påverkas främst av möjligheten till kapacitetsökningar från stamnätet, lämpligheten för ledningsdragningar och hur stora befintliga produktionsflöden det är. Möjligheten att ansluta ny elproduktion eller elanvändning behöver alltid bedömas individuellt då det i regel krävs utbyggnad av regionnätet.

Tillgången på effekt i produktionsområdet är generellt god när det produceras el från vind- och vattenkraft. Detta innebär att det finns förutsättningar för aktörer som kan vara flexibla i sin elanvändning. För att hantera tillfälliga kapacitetsutmaningar, exempelvis vid låga nivåer av producerad el eller vid driftomläggningar, kan flexibilitet i vissa fall användas som ett komplement till traditionella nätåtgärder. Det kan innebära att elanvändning eller produktion tillfälligt anpassas i specifika situationer. Flexibilitetstjänster är dock inte en etablerad tjänst i produktionsområdet idag. Däremot utreds flexibilitet som ett möjligt framtida verktyg.

Efterfrågan på elanvändning ökar i dessa områden. Där större uttag efterfrågas behöver anslutningen prövas med hänsyn till lokala belastningsnivåer och ökad kapacitet behöver ansökas om från stamnätet.

Sammantaget behöver alla anslutningar i produktionskluster Norr prövas utifrån:

  • kapaciteten i Ellevios egna regionnät
  • kapaciteten i Svenska kraftnäts stamnät
  • möjlig användning av flexibilitet i specifika situationer (på sikt)
  • tidplaner och beroenden kopplade till planerade nätförstärkningar

Översikt: Kapacitet och prognoser

Efterfrågan på kapacitet för anslutning av ny elproduktion bedöms fortsätta vara hög under åren 2026-2034. Området är redan produktionsintensivt, och det framtida kapacitetsläget påverkas därför i hög grad av hur mycket ny elproduktion som efterfrågas och vilka projekt som faktiskt realiseras.

Kapacitetsutnyttjandet i stationerna Olingan, Torpberget och Laforsen/Enån ligger nära de nivåer som regionnätet är dimensionerat för och Ellevio behöver ansöka om utökad kapacitet mot stamnätet för tillkommande ny elproduktion. I Tovåsen finns det i dagsläget tillgänglig kapacitet som kan tilldelas under åren 2026–2030 för tillkommande elproduktion från vindkraft.

Eftersom Ellevio är direktanslutna till Svenska kraftnät är den långsiktiga utvecklingen också beroende av de förutsättningar som råder i stamnätet, inklusive planer för framtida förstärkningar. Detta innebär att möjligheten att ta emot ytterligare produktion efter 2032 påverkas både av regionnätets struktur, effektbalans och av stamnätets kapacitet.

Prognosen är starkt beroende av pågående anslutningsärenden, eftersom produktionsprojekt ofta varierar i både omfattning och tidplan. Förändringar i ett enskilt projekt kan påverka kapacitetsläget i hela området.

Möjligheterna för ny både mindre och större elproduktion kommer att vara begränsad i flera av områdena under prognosperioden. Nya anslutningar behöver prövas individuellt och är ofta beroende av framtida förstärkningar i både region- och stamnät.

Möjligheterna för nyanslutning av elanvändning ser goda ut på sikt men behöver prövas individuellt.

Period Projekt
Byggstart 2028 Svenska kraftnät förnyar befintlig 400kV-ledning mellan Ramsele och Kilforsen för att höja överföringskapaciteten i stamnätet. Läs mer om Ramsele–Kilforsen hos Svenska kraftnät.
2033–2034 Svenska kraftnät bygger nya 400 kV-ledningar mellan Kilforsen och Fallviken för att ersätta äldre ledningar och stärka stamnätet i norra och mellersta Sverige. Läs mer om Inlandspaketet hos Svenska kraftnät.
2029 Ellevio bygger ny stamstation Enån för att möjliggöra nya anslutningar för elanvändning.
2029–2030 Ellevio genomför ombyggnation och förstärkning av stamstation Tovåsen för att möjliggöra nya anslutningar för elanvändning.
Period Projekt
Byggstart 2028 Svenska kraftnät förnyar befintlig 400kV-ledning mellan Ramsele och Kilforsen för att höja överföringskapaciteten i stamnätet. Läs mer om Ramsele–Kilforsen hos Svenska kraftnät.
2033–2034 Svenska kraftnät bygger nya 400 kV-ledningar mellan Kilforsen och Fallviken för att ersätta äldre ledningar och stärka stamnätet i norra och mellersta Sverige. Läs mer om Inlandspaketet hos Svenska kraftnät.
2029 Ellevio bygger ny stamstation Enån för att möjliggöra nya anslutningar för elproduktion.
2029–2030 Ellevio genomför ombyggnation och förstärkning av stamstation Tovåsen för att möjliggöra nya anslutningar för elproduktion.



  • Vissa ledningar i regionnätet behöver förstärkas för att möjliggöra kapacitet för enskilda anslutningar.
  • Varje anslutning utreds individuellt utifrån förutsättningar och behov. Vill du veta om det finns kapacitet för att ansluta din anläggning, innan du gör en formell ansökan?  Då kan du skicka in en kostnadsfri förfrågan som du hittar här: Indikation om anslutningsmöjlighet
  • Beroende på anläggningens storlek och placering kan Ellevio behöva skicka ansökan till Svenska kraftnät- både för inmatning och uttag.

Aktuellt anslutningsläge

Tabellen visar en sammanställning av de anslutningsärenden som just nu hanteras i produktionskluster Norr. Här ingår både indikationer och formella ansökningar, uppdelade efter var i handläggningen de befinner sig.

Syftet är att ge en aktuell bild över det samlade anslutningsbehovet och vilken effekt som efterfrågas – både för inmatning och uttag. Informationen visar:

  • hur många ärenden som är aktiva
  • hur de är fördelade mellan olika steg i processen
  • den sammanlagda efterfrågade effekten i området

Uppgifterna är en ögonblicksbild. Senast uppdaterad: 2026-04-01

Läs mer om vår anslutningsprocess: Ansluta större anläggningar till Ellevios regionnät

Samlad bedömning

Kapaciteten för att ansluta ny större produktion och elanvändning är begränsad i flera delar av området. Detta beror främst på tillgänglig kapacitet från stamnätet och det krävs i regel ansökan till Svenska kraftnät för tillkommande elproduktion eller elanvändning.

Större anslutningar behöver prövas individuellt och är ofta beroende av förstärkningar i både region och stamnätet. Kapacitetsutnyttjandet påverkas också av hur mycket inmatning som redan finns, och av stamnätets förmåga att ta emot produktionen.

Eftersom utvecklingen i området till stor del styrs av inkomna anslutningsärenden behöver kapacitetsläget följas upp kontinuerligt.

Sammantaget bedömer Ellevio att utrymmet för ny större inmatning är begränsat och i de flesta fall kopplad till tidpunkten för framtida förstärkningar i region och stamnätet. Alla nya anslutningar behöver därför fortsatt bedömas från fall till fall.

Utforska fler regionnätsområden

Se elnätskapaciteten i andra delar av vårt regionnät. Välj ett område för att ta del av aktuell status och förutsättningar.

Information från Ellevio AB,

sidan uppdaterad 8 april 2026
