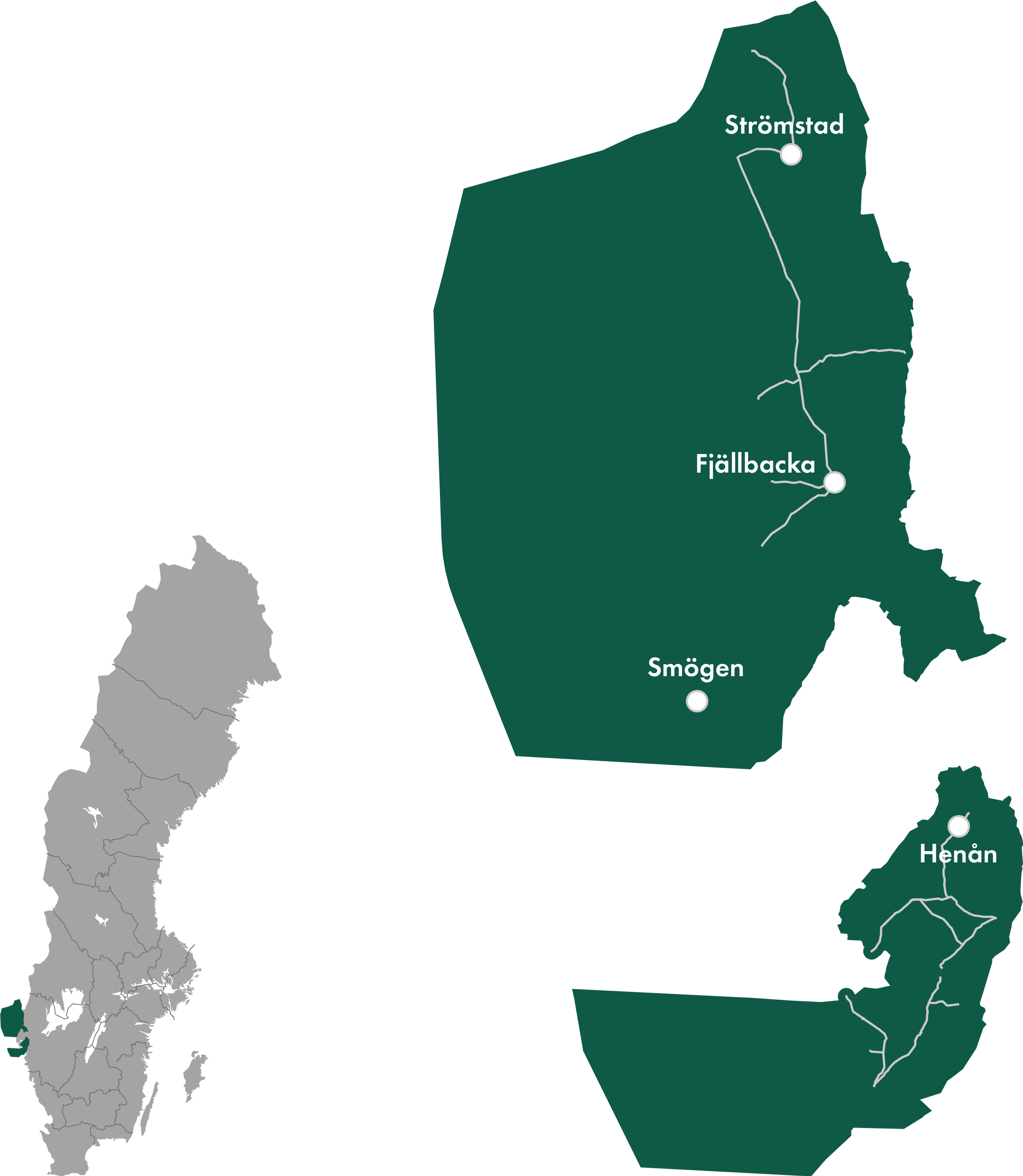

Elnätskapacitet i regionnätsområde Bohuslän
Elektrifieringen ökar snabbt och efterfrågan på elnätskapacitet växer. Här ger vi en samlad och aktuell bild av nuläget i Ellevios regionnätområdet Bohuslän – med översikt över tillgänglig kapacitet, prognoser, pågående anslutningsärenden och vår bedömning av framtida förutsättningar.

Nuläge
Regionnätsområdet Bohuslän omfattar både fastlandskusten och öarna Orust och Tjörn, där nätstrukturen präglas av kustsamhällen, öar och varierande befolkning över året. De tydliga säsongsvariationerna i elanvändningen, tillsammans med skillnader i redundans och alternativa matningsvägar, gör att kapacitetsläget skiljer sig åt mellan olika delar av området. I många fall kan mindre uttag kopplade till samhällsutveckling hanteras inom befintlig kapacitet. Större anslutningar behöver däremot bedömas individuellt, eftersom förutsättningarna skiljer sig åt mellan regionens olika delar.
Eftersom Ellevio i Bohuslän är regionnätskund hos Vattenfall Eldistribution, och Vattenfall i sin tur är kund hos Svenska kraftnät, påverkas kapaciteten av villkoren i båda överliggande nätnivåer. Det innebär att möjligheten att ansluta större uttag eller inmatning inte enbart beror på Ellevios eget nät, utan även på hur mycket kapacitet Vattenfall kan tilldela i sina gränspunkter, och på tillgänglig kapacitet i Svenska kraftnäts stamnät. I områden där denna kedja är begränsande behöver anslutningar bedömas utifrån samtliga tre nätnivåer och den samlade påverkan på effektflödena.
Sammantaget innebär detta att större anslutningar i regionnätsområde Bohuslän prövas individuellt utifrån:
- kapaciteten i Ellevios egna regionnät
- kapaciteten i Vattenfalls regionnät
- kapaciteten i Svenska kraftnäts stamnät
- tidplaner och beroenden kopplade till planerade nätförstärkningar
Översikt: Kapacitet och prognoser
Behovet av överföringskapacitet i Bohuslän, inklusive Orust och Tjörn, bedöms öka under perioden 2026–2034. Regionen präglas av en kombination av växande uttagsbehov – särskilt kopplat till bostadsutveckling, service och mindre industri, butikscentrum men också datacenter. Förfrågningar och ansökningar består främst av inmatning från energilager och sol.
Prognosen för området baseras på nu kända förutsättningar, men är starkt kopplad till kommande anslutningsärenden och tiden det tar att genomföra planerade förstärkningar i region‑ och stamnät. Därför behöver prognosen följas upp kontinuerligt, och varje anslutning prövas individuellt med hänsyn till kapacitet och planerade åtgärder.
| Period | Projekt |
|---|---|
| 2026–2031 | Svenska kraftnät förstärker stamnätet i Västra Götaland genom projekten Skogssäter–Ingelkärr och Ingelkärr–Stenkullen, där nya 400 kV‑ledningar byggs för att öka överföringskapaciteten och stärka elförsörjningen i regionen. Läs mer hos Svenska kraftnät: Ingelkärr–Stenkullen och Skogssäter–Ingelkärr. |
| 2031–2035 | Svenska Kraftnät har ytterligare stamsnätsombyggnationer under 2031-2035 som bidrar till att säkra effektbehovet i Göteborgsområdet. Läs mer hos Svenska kraftnät: Hallsberg – Timmersdala, Hallsberg – Moholm – Timmersdal, Timmersdala - Stenkullen och Karlstadbenet. |
| 2028–2032 | Norra Bohuslän: Stations- och ledningsprojekt för att öka kapaciteten till Strömstadsområdet, innebär bland annat ledningsförstärkning mellan Tanum och Strömstad. |
| 2027–2028 | Norra Bohuslän: Stations- och ledningsprojekt för att öka kapacitet och redundans i Grebbestad och Fjällbacka. |
| 2026–2030 | Orust/Tjörn: Stations- och ledningsprojekt för att öka kapacitet och redundans i bland annat Morik, Skärhamn, Myggenäs, Museröd och Ängås. |
| 2031–2033 | Orust/Tjörn: Nya 130Kv-ledningar från fastlandet till Tjörn som medför ökad kapacitet och redundans. |
2026-2031
Svenska kraftnät förstärker stamnätet i Västra Götaland genom projekten Skogssäter–Ingelkärr och Ingelkärr–Stenkullen, där nya 400 kV‑ledningar byggs för att öka överföringskapaciteten och stärka elförsörjningen i regionen. Läs mer hos Svenska kraftnät:
Svenska Kraftnät har ytterligare stamsnätsombyggnationer 2031-2035 som bidrar till att säkra effektbehovet i Göteborgsområdet. Läs mer hos Svenska kraftnät:
- Vissa ledningar i regionnätet behöver förstärkas för att möjliggöra kapacitet för enskilda anslutningar.
- Varje anslutning utreds individuellt utifrån förutsättningar och behov. Vill du veta om det finns kapacitet för att ansluta din anläggning, innan du gör en formell ansökan? Då kan du skicka in en kostnadsfri förfrågan som du hittar här: Indikation om anslutningsmöjlighet
- Beroende på anläggningens storlek och placering kan en ansökan till Vattenfall Eldistribution krävas - både för inmatning och uttag.
Aktuellt anslutningsläge
Tabellen visar en sammanställning av de anslutningsärenden som just nu hanteras i regionnätsområde Bohuslän. Här ingår både indikationer och formella ansökningar, uppdelade efter var i anslutningsprocessen de befinner sig.
Syftet är att ge en aktuell bild av det samlade anslutningsbehovet och vilken effekt som efterfrågas – både för inmatning och uttag. Informationen visar:
- hur många ärenden som är aktiva
- hur de är fördelade mellan olika steg i processen
- den sammanlagda efterfrågade effekten i området
Uppgifterna är en ögonblicksbild. Senast uppdaterad: 2026-03-27
Läs mer om vår anslutningsprocess: Ansluta större anläggningar till Ellevios regionnät
Samlad bedömning
Ellevio bedömer att för uttag kommer vissa kapacitetsbegränsningar i det egna nätet inom Bohuslänsområdet kvarstå även efter att planerade åtgärder genomförts. Dessa begränsningar väntas dock endast uppstå vid topplasttimmar eller i samband med fel, och bedöms i sådana situationer kunna hanteras genom omdirigering där det är möjligt.
För Orust och Tjörn gör Ellevio bedömningen utifrån nuvarande lasttillväxt att det inte kommer att kvarstå några begränsningar mot överliggande nät vid periodens slut. På kort och medellång sikt finns dock risk för begränsningar, men dessa förväntas byggas bort i takt med planerade nätförstärkningar, med nuvarande tidplan omkring 2033.
För Norra Bohuslän finns fortsatt en risk att begränsningar mot överliggande nät kan kvarstå även efter att åtgärder genomförts. Därför förs en nära dialog med Vattenfall Eldistribution om kommande nätåtgärder och om möjligheterna att stärka kapaciteten för både uttag och inmatning i området. För inmatning är vi starkt beroende av överliggande nätägare.
Information från Ellevio AB,
sidan uppdaterad 27 mars 2026
